[헤럴드 생생뉴스]원전 3기 가동 정지의 여파로 올해 처음 전력수급경보 ‘관심’ 단계(300만㎾ 이상 400만㎾ 미만)가 발령됐다.

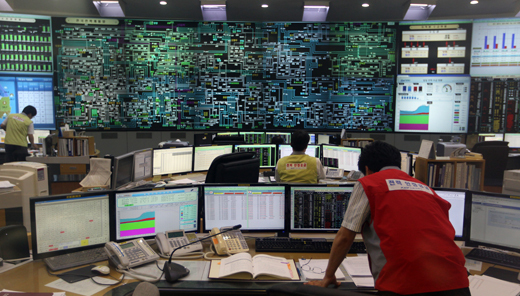

전력거래소<사진>는 5일 오전 11시20분 예비전력이 순간적으로 350만㎾ 미만으로 떨어져 전력수급경보 관심 단계를 발령했다고 밝혔다고 연합뉴스가 전했다.
관심 단계 경보가 발령된 것은 올 여름 들어 처음이며, 한파로 난방수요가 급증했던 지난해 12월 26일 이후 5개월여 만이다.
전력수급경보는 예비전력이 400만㎾ 이상 500만㎾ 미만이면 1단계인 ‘준비’, 400만㎾ 미만이면 2단계인 ‘관심’, 300만㎾ 아래로 떨어지면 3단계인 ‘주의’, 200만㎾미만일 땐 4단계인 ‘경계’, 100만㎾ 아래면 5단계인 ‘심각’으로 발령된다.
전력거래소는 앞서 이날 오전 9시 21분 전력수급경보 ‘준비’ 단계를 발령했다.
준비 단계는 지난 3, 4일에 이어 사흘 연속 발령됐다. 올해 여름에 전력경보가 발령된 것은 지난달 23일을 포함해 4차례로 늘었다.
전력거래소는 점심 무렵인 낮 12시 2분 경보 발령을 해제했다가 오후 1시16분 예비전력이 다시 450만㎾ 미만으로 떨어지자 준비 단계 경보를 다시 발령했다.
이날 오후에 관심 단계 경보가 다시 발령되지는 않았다.
전력 당국은 경보 발령에 따라 민간자가발전기 가동(85만㎾), 석탄발전기 상향운전(38만㎾) 등으로 공급력을 확대했고, 주간예고 수요관리를 통해 250만㎾의 수요를 감축했다.수요관리량은 전날(120만㎾)의 배를 넘는 수치다.
전력거래소 관계자는 “어제 오후 수요가 급증했기 때문에 미리 수요관리를 강화했다”고 말했다.
전력거래소는 6일과 7일이 각각 공휴일과 공휴일-주말 사이에 낀 샌드위치 데이라 전력수급에 다소 숨통이 트일 것으로 예상했지만 마음을 놓을 수 있는 상황은 아니라고 내다봤다.
앞서 원자력안전위원회는 시험성적서를 위조한 제어케이블이 납품된 신고리 1ㆍ2호기와 신월성 1호기의 운행 정지 및 재가동 연기를 결정했으며 현재 계획예방정비중인 곳을 포함해 전체 원전 23기 중 10기가 정지 상태다.
