전호기 본격 운영단계 진입… 후속원전 수주기반 구축

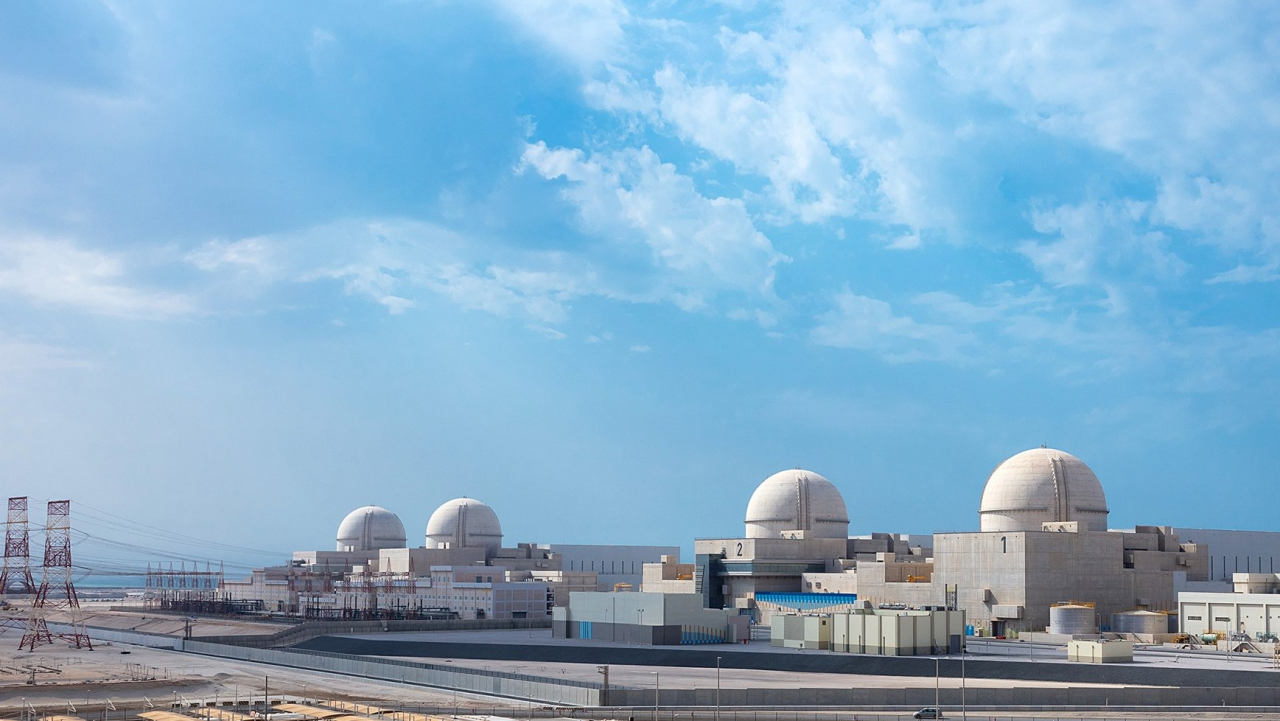

바라카원전 1~4호기 전경 모습[한국전력 제공]
바라카원전 1~4호기 전경 모습[한국전력 제공]

[헤럴드경제=배문숙 기자]우리나라 최초의 수출 원자력 발전인 아랍에미리트(UAE) 바라카원전이 1·2·3호기 상업운전에 이어 4호기 연료장전으로 본격적인 전호기 운영단계에 진입했다. 이로써 UAE원전사업 성공적 마무리로 후속 원전 수주기반을 구축했다는 평가다.

20일 한국전력에 따르면 바라카원전 4호기는 19일(현지시간) 연료장전을 완료하고 본격적인 운영단계에 진입했다.

이에 따라 4호기는 단계적인 시운전 공정을 거쳐 2024년 가동을 개시할 예정이다. 4호기는 지난 2015년 7월 최초 콘크리트 타설을 시작으로 2020년 5월 상온수압시험 및 지난해 7월 고온기능시험을 성공적으로 마쳤고, 지난 5월 건설역무를 완료하는 등 주요 일정을 성공적으로 마쳤다.

UAE원전은 한국형 원전인 1400㎿급 APR1400 노형으로 향후 4개호기가 모두 가동되면 UAE 내 5600㎿ 규모의 청정전력을 공급함으로써 UAE 전력수요의 약 25%를 담당하게 된다. 연간 2240만t 이상의 탄소배출량 저감효과가 예상되어, UAE 정부가 추진중인 ‘넷 제로 2050’ 탄소저감 정책 목표 구현에도 크게 기여할 것으로 기대된다.

한전은 1~3호기의 안정적인 운영에 이어 이번 4호기 연료장전을 통해 UAE원전이 글로벌 원전시장에서 성공적인 프로젝트로 자리매김했다고 설명했다. 이어 단일 프로젝트로는 세계 최대규모의 UAE원전 건설사업 수행 역량을 인정받아 추가적인 해외원전 수출에도 긍정적인 효과가 있을 것으로 기대하고 있다.

한전과 국내 협력사들은 UAE원전사업의 성공적 완수를 목표로 모든 역량을 집중, 이를 바탕으로 한-UAE 양국간 원자력 및 에너지 분야에서의 협력확대를 위해 노력하겠다는 방침이다.

김동철 한전 사장은 “1~3호기에 이어 4호기까지 성공적으로 가동되면 탄소중립 달성을 위해 원전도입을 추진하는 많은 국가들에게 모범사례가 될 것”이라며 “앞으로 남은 4호기 시운전 공정도 순조롭게 마무리 될 수 있도록 최선을 다하겠다”고 강조했다.


oskymoon@heraldcorp.com
